PROJECT SHEET · 구축 개요
- 현장
- 충북 청주시 OO모텔
- 업종
- 모텔
- 지역
- 충북 청주시
- 규모
- 단체형 IPTV 28대 규모
- 기간
- 2026. 01. 개통
구축 내역
- IPTV단체형 IPTV 화면 합계28대
- IPTV 회선1회선당 8대 기준 · 28대 ÷ 84회선
핵심 요약
- 1숙박 현장의 공사 일정은 하루에 판매에서 빼 두실 수 있는 객실 개수에서 먼저 정해집니다
- 2화면용 인터넷 회선은 화면 여덟 대마다 하나씩 붙습니다. 충북 청주시 모텔 건은 28대에 4개였습니다
- 3벽 안에 손을 대지 않는 공사라면 객실을 길게 막아 두지 않아도 됩니다
목차 (6)
숙박 현장에 견적을 보러 가면 사장님이 제일 먼저 물으시는 것이 공사 며칠이냐입니다. 저희가 그 길로 날짜를 못 드릴 때가 많습니다. 객실을 몇 개까지 비워 두실 수 있는지를 모르면 일정이 나오지 않기 때문입니다.
화면을 바꾸는 일 자체는 방 안에서 끝납니다. 그 방에 손님이 들어 있으면 들어갈 수 없다는 것이 걸립니다. 그래서 숙박 현장의 통신공사는 작업 순서를 짜기 전에 판매에서 빼 둘 객실을 먼저 정합니다. 이것이 정해지면 나머지 일정은 거기에 맞춰 따라옵니다.
공사 며칠이냐는 질문에 객실부터 되묻습니다
사무실은 토요일에 들어가면 됩니다. 병원은 회진 시간을 피하면 됩니다. 숙박은 통째로 비는 시간이 없습니다. 밤에는 손님이 들어오고 낮에는 청소가 돌아갑니다.
그래서 숙박 현장에서 먼저 여쭙는 것이 세 가지입니다. 하루에 몇 개 객실을 판매에서 뺄 수 있는지, 예약이 적은 요일이 언제인지, 층마다 방 개수가 비슷한지. 이 셋이 나오면 며칠에 걸쳐 할지가 거의 정해집니다.
공사 중인 층과 손님이 드는 층을 겹치지 않게 두는 것도 같이 정합니다. 층을 섞어서 배정하면 드릴 소리가 바로 프런트 전화로 돌아옵니다.
회선 개통이 먼저 끝나야 방에 손을 댑니다
단체형 IPTV는 화면 여덟 대마다 인터넷 회선이 하나씩 붙습니다. 이 회선은 통신사에 신청해서 건물로 끌어오는 것이라, 방 안에서 하는 작업과 날짜가 따로 움직입니다. 회선이 들어오지 않은 상태에서 셋톱박스만 달아 두면 화면에 아무것도 안 나옵니다. 그 방에 손님이 들어가면 그날 밤 프런트로 전화가 옵니다.
그래서 순서를 이렇게 잡습니다.
- 1
회선 신청과 개통
화면 대수에서 필요한 회선 수가 나옵니다. 건물로 선이 들어오는 상태에 따라 인입 공사가 붙을 때가 있어서, 이 단계가 제일 먼저 시작됩니다. 걸리는 기간은 지역과 건물 사정에 따라 달라집니다 — 상담 시 확인해 주십시오.
- 2

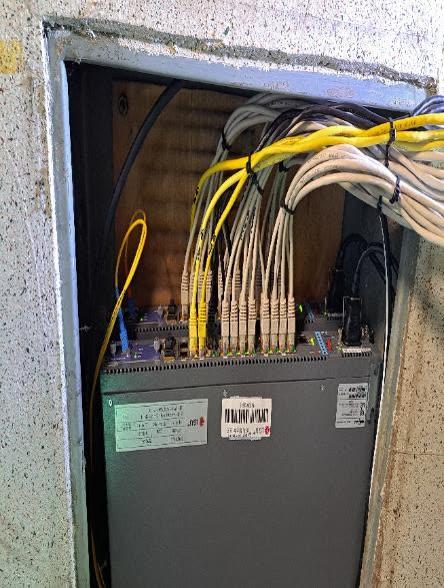

통신실과 스위치
들어온 회선을 받아 층으로 나눠 주는 장비를 통신실에 둡니다. L2 스위치는 한 층 또는 몇 개 층의 선을 모아 주는 장비입니다. 여기까지는 객실을 막지 않고 할 수 있습니다.
- 3
층별 배선
통신실에서 각 층 복도까지, 복도에서 방까지 선을 넣습니다. 방까지 선이 이미 가 있으면 이 단계가 크게 줄어듭니다.
- 4
방 안 작업
셋톱박스와 화면을 달고 채널을 맞춥니다. 객실을 막아야 하는 단계가 여기입니다.
- 5
공용부
로비·복도·조식당 화면을 답니다. 사람이 지나다니는 곳이라 시간을 따로 잡습니다.
이 순서를 거꾸로 돌리면 공사가 두 번 들어갑니다. 방 안 작업을 먼저 해 두고 회선을 나중에 신청하면, 개통되는 날 다시 방마다 들어가서 화면을 확인해야 합니다. 그때는 그 방들을 또 막아야 합니다.
화면 28대에 회선은 4개가 들어갔습니다
충북 청주시 모텔 건은 2026년 1월에 개통했습니다. 단체형 IPTV 화면이 28대, 화면용 인터넷 회선이 4개입니다. 화면 여덟 대마다 회선 하나로 계산한 결과입니다.
들어간 장비와 수량
- IPTV28대단체형 IPTV 화면 합계
- IPTV 회선4회선1회선당 8대 기준 · 28대 ÷ 8
회선 수를 미리 계산해 두시면 좋은 이유가 있습니다. 회선 개통이 공사에서 제일 먼저 시작되고 제일 오래 걸리는 단계라서, 대수를 나중에 늘리면 그 단계를 다시 밟게 됩니다. 대장에 남은 숙박시설 100곳을 세어 보면 96곳이 화면 여덟 대마다 회선 하나로 정확히 맞았고, 나머지는 회선을 더 넣은 곳이었습니다.
| 화면 대수 | 화면용 회선 | 어떤 규모인가 |
|---|---|---|
| 20대 | 3개 | 객실 중심 소규모 |
| 28대 | 4개 | 충북 청주시 모텔 건 |
| 36대 | 5개 | 공용부가 붙은 중간 규모 |
| 40대 | 5개 | 모텔 기준 대장에서 가장 큰 규모 |
여기서 짚어 둘 것이 있습니다. 위의 4개는 화면용입니다. 손님 와이파이, 프런트 업무용 컴퓨터, CCTV 녹화기는 이 회선에 얹는 것이 아니고 따로 봅니다. 객실 전화를 같이 넣으시면 전화는 방 수만큼 들어가고, 밖으로 나가는 국선은 그보다 적은 숫자입니다. 계산 방법은 단체형 IPTV 회선 계산에 더 적어 두었습니다.

이런 경우에는 객실을 막지 않아도 됩니다
통신공사라고 하면 벽을 뜯는 그림을 먼저 떠올리십니다. 아래에 해당하시면 객실을 길게 막아 두지 않아도 됩니다.
- 화면만 바꾸고 셋톱박스와 배선을 그대로 쓰는 경우. 벽 안에 손을 대지 않으니 방마다 짧게 들어가고 끝납니다. 청소가 끝난 방을 순서대로 받아 가며 하는 방식으로도 됩니다.
- 공용부에만 화면을 더 붙이는 경우. 객실은 그대로 팔면서 로비와 복도만 작업합니다.
- 회선만 늘리는 경우. 통신실과 복도 쪽 작업이라 객실 문을 열지 않습니다.
- 채널 순서나 음량 상한만 다시 맞추는 경우. 장비를 바꾸는 공사가 아닙니다.

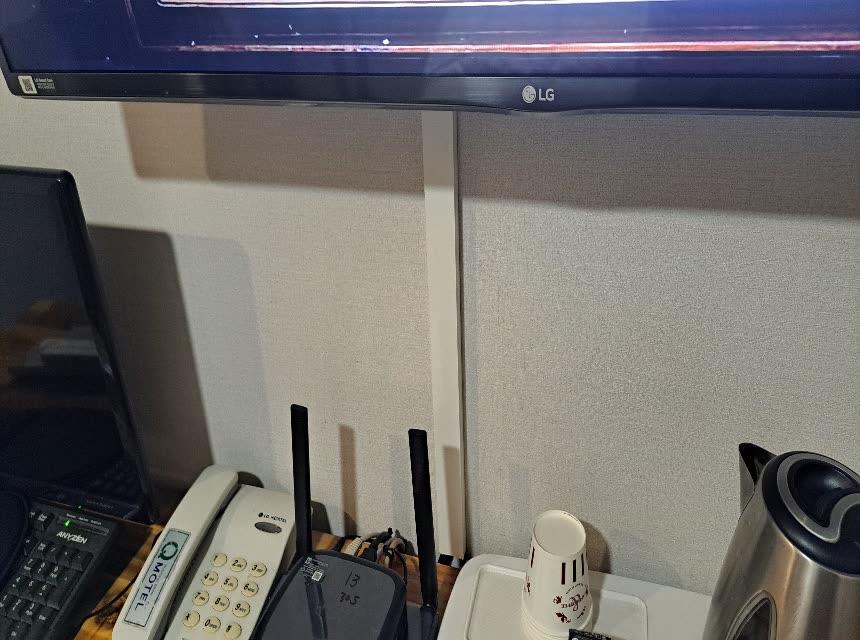

반대로 방까지 선이 가 있지 않으면 막아야 합니다. 복도 천장을 타고 방마다 선을 넣는 작업이 붙어서 시간이 달라집니다. 지금 방 안에 랜 단자가 있는지, 단자함에 선이 몇 개 와 있는지는 객실 배선 확인 쪽에 정리해 두었습니다.
공용부는 영업시간을 피해서 따로 잡습니다
로비와 복도, 조식당 화면은 객실과 성격이 다릅니다. 사람이 계속 지나다니는 곳이라 사다리와 공구를 오래 두기 어렵습니다. 그래서 체크아웃이 끝난 시간대나 이른 아침으로 잡는 편이 낫습니다.
공용부에서 숫자가 어긋나는 일도 자주 생깁니다. 객실 수만 계산해 견적을 받으셨는데 로비와 조식당, 직원 휴게실 화면이 뒤에 붙으면 대수가 올라갑니다. 대수가 여덟의 경계를 넘는 순간 회선이 하나 더 들어갑니다. 공용부를 처음부터 같이 계산해 두시면 견적을 다시 받지 않으셔도 됩니다.

견적 전에 네 가지를 정해 두시면 일정이 짧아집니다
- 1하루에 판매에서 뺄 객실 개수와, 그렇게 할 요일. 이 두 가지가 공사 일수를 거의 다 정합니다.
- 2공용부에 화면을 몇 대 둘지. 객실 수와 따로 세어 주십시오.
- 3방 안에 랜 단자가 있는지. 단자함 사진 한 장만 주셔도 배선 작업이 붙는지 판단됩니다.
- 4회선 명의와 주소가 지금 사업자와 맞는지. 인수하신 건물이면 이쪽부터 풀어야 개통이 밀리지 않습니다.
네 번째는 특히 인수·양수 건에서 걸립니다. 전 사업자 명의로 회선이 남아 있으면 새 회선 신청이 막힐 수 있어서, 모텔 인수 통신 정리를 먼저 보시는 편이 낫습니다. 도배와 전기까지 같이 돌아가는 리모델링이면 공종 순서도 같이 봐야 합니다. 그건 리모델링 공사 순서 쪽에 있습니다.
저희는 통신공사업 등록을 가지고 설계와 시공, 유지보수를 같은 팀이 맡습니다. 그래서 공사가 끝난 뒤에 화면이 안 나오면 접수부터 다시 설명하실 일이 없습니다. 개통 뒤 장애는 1544-8585로 24시간 받습니다. 시공은 지역을 가리지 않습니다. 대장에 남은 166곳도 경기 37곳, 서울 29곳, 경북 21곳처럼 전국에 흩어져 있습니다.
자주 묻는 질문
- 영업하면서 객실 티비 공사가 되나요?
- 됩니다. 전체를 한 번에 닫지 않고 층이나 구간을 나눠 가며 하는 것이 일반적인 방식입니다. 다만 작업 중인 방에는 손님을 넣을 수 없으니, 하루에 몇 개 방을 판매에서 뺄 수 있는지를 먼저 정해 주셔야 일정이 나옵니다.
- 객실을 며칠 막아야 하나요?
- 방 하나를 기준으로 보면 막아 두는 시간은 길지 않습니다. 벽 안에 손을 대지 않는 공사라면 더 짧습니다. 전체 일수는 하루에 비울 수 있는 방 개수로 나누면 나옵니다. 방까지 선을 새로 넣어야 하는 현장이면 복도 작업이 따라붙어 달라지니, 단자함 상태를 보고 말씀드립니다.
- 티비만 바꾸는 건데도 객실을 비워야 하나요?
- 화면만 교체하고 셋톱박스와 배선을 그대로 쓰시면 방 안에 머무는 시간이 짧습니다. 청소가 끝난 방을 순서대로 받아 가며 하는 식으로도 됩니다. 반대로 셋톱박스까지 바꾸거나 랜선을 새로 넣어야 하면 그 방은 그날 팔지 않으시는 쪽이 낫습니다.
- 화면이 28대면 인터넷 회선은 몇 개 들어가나요?
- 4개입니다. 화면 여덟 대마다 회선이 하나씩 붙습니다. 이 회선은 화면용이라 손님 와이파이와 프런트 업무망, CCTV는 따로 봅니다. 공용부 화면을 뒤에 더 붙이시면 대수가 올라가면서 회선이 하나 더 들어갈 수 있습니다.
- 회선 신청부터 개통까지 얼마나 걸리나요?
- 건물에 선이 들어와 있는 상태와 지역에 따라 달라서 일수를 한 줄로 적기 어렵습니다. 인입 공사가 붙는 현장은 더 걸립니다. 개업이나 재개장 날짜가 정해져 있으면 그 날짜를 알려 주십시오. 거꾸로 세어서 언제 신청해야 하는지 확인해 드립니다. 기간과 요금은 상담 시 확인해 주십시오.
근거 · 출처
- 베스트정보통신 공사 관리대장 (2026년 1월 · 충북 청주시 · 모텔 · 단체형 IPTV 28대 · 화면용 회선 4개)
- 베스트정보통신 공사 관리대장 집계 (2025년 11월~2026년 7월 · 166곳 · 숙박시설 100곳 중 96곳이 화면 8대당 회선 1개 · 모텔 33곳 화면 13~40대)
- 베스트정보통신 현장 기준 — 단체형 IPTV는 1회선당 8대로 계산하고, 객실 전화는 방 수만큼 보되 국선은 내선과 다른 숫자로 봅니다
- 숙박시설은 전체를 닫지 않고 층·구간을 나눠 순차로 공사하면서 영업을 이어가는 것이 일반적인 운영 방식입니다. ⚠ 1차 자료를 열지 못해 검색 결과 요약 둘 이상이 일치하는 선까지만 적었습니다
- 베스트정보통신 장애 접수 1544-8585 (24시간)
- 베스트정보통신 정보통신공사업 등록 제 2019-전주덕진-0177 호
본 글은 일반적인 정보 제공을 목적으로 하며, 요금·정책·법규는 시점과 계약 조건에 따라 달라질 수 있습니다. 실제 적용 여부는 상담을 통해 확인해 주세요.
- #IPTV
- #숙박
베스트정보통신 기업솔루션팀
(주)베스트정보통신은 LG유플러스 기업사업부 공식 협력점으로 17년째 기업 통신을 맡고 있습니다. 개통으로 끝내지 않고 유지보수까지 같은 담당자가 관리합니다.
NEXT STEP
객실 수와 하루에 뺄 수 있는 방 개수만 주시면 일정표를 짜 드립니다
층별 객실 개수와 단자함 사진 한 장이면 배선 작업이 붙는지까지 확인됩니다. 재개장 날짜가 정해져 있으면 거꾸로 세어서 회선 신청 시점을 알려 드립니다.
