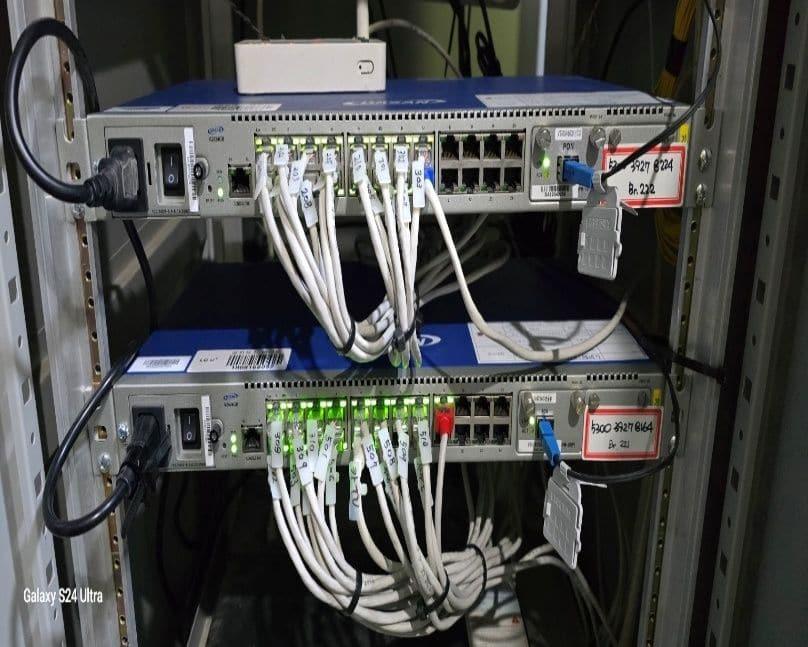

호텔 객실 TV 공사, 화면을 벽에서 떼야 하는 방이 따로 있습니다

객실 TV 공사 견적을 받을 때 대수와 셋톱박스만 보게 되는데, 공사 범위를 크게 가르는 건 객실 벽에 붙은 랜 단자입니다. 단자 안 부품을 바꿔야 하면 벽에 걸린 화면을 내렸다 다시 달아야 하고, 그러면 그 방은 하루 못 팝니다. 경기 김포 OO호텔 화면 30대 현장의 준공서류와 사진으로 어디까지가 어떤 공사인지 정리했습니다.

베스트정보통신 기업솔루션팀LG유플러스 기업 공식 파트너8분 읽기
호텔 객실 TV 공사, 화면을 벽에서 떼야 하는 방이 따로 있습니다

PROJECT SHEET · 구축 개요

현장
경기 김포 OO호텔
업종
호텔 (객실 26실)
지역
경기 김포시
규모
객실 26실 · 화면이 올라간 층 세 개 (2층~5층 사이)
기간
2026. 01. 완료

구축 내역

  • IPTV객실 26실 + 공용부30대
  • IPTV 회선1회선당 8대 기준 · 30대 ÷ 8 계산값4개
  • ✓ 장비는 1층 통신실과 카운터 두 곳
  • ✓ 객실 벽 단자 교체 · 셋톱박스 설치

핵심 요약

  • 1객실 벽 단자 속 부품을 바꾸는 방은 벽에 걸린 화면을 내렸다 다시 답니다
  • 2셋톱박스만 올리는 방은 화면을 떼지 않고 끝납니다
  • 3화면 30대면 IPTV 회선은 네 개가 들어갑니다
목차 (6)

12월 개통부터 셋탑 비용이 발생합니다! 교체를 희망하시면 바로 문의주세요

12월 개통분부터 단체형(숙박 포함) 모두 셋탑당 월 2,000원이 붙습니다. 11월 안에 개통하면 지금 조건 그대로입니다.

지금 문의하기

객실 문을 열면 화면은 이미 벽에 걸려 있습니다. 운영 중인 숙소에 공사를 들어가면 거의 그래요. 그래서 현장에 가서 제일 먼저 보는 건 화면이 아니라 그 옆이나 뒤에 있는 벽 단자입니다. 랜선이 물려 있는 그 네모난 커버요.

여기를 손대야 하느냐 아니냐에 따라 그 방 공사가 10분짜리가 되기도 하고, 화면을 내렸다 다시 다는 일까지 붙기도 합니다. 견적서에는 둘 다 「객실 30대」로 똑같이 적히는데 현장에서는 전혀 다른 일이에요.

2026년 1월에 저희가 공사한 경기 김포 OO호텔은 이 두 가지가 다 나온 현장이었습니다. 준공서류에 남은 기록과 그날 찍은 사진으로 정리했습니다.

장비함을 열어 보니 쓰던 선과 전화 장비가 같이 있었습니다

서류에 장비 자리가 1층 통신실과 카운터, 두 곳으로 적혀 있습니다. 통신실은 건물 설비가 들어가는 공간이고 카운터는 직원이 늘 서 있는 곳이라 성격이 달라요. 공사 전 장비함 사진을 보면 위쪽 칸에는 스위치가 몇 대 올라가 있고 그 아래로 흰 랜선이 묶이지 않은 채 늘어져 있습니다. 맨 아래 칸에는 전화 교환기가 들어 있고요.

스위치는 층마다 올라가는 선을 나눠 주는 장비를 말합니다. 서류에는 이 작업이 「L2 현장공사」로 적혀 있는데, L2는 그 나눠 주는 장비의 등급을 가리키는 현장 말입니다.

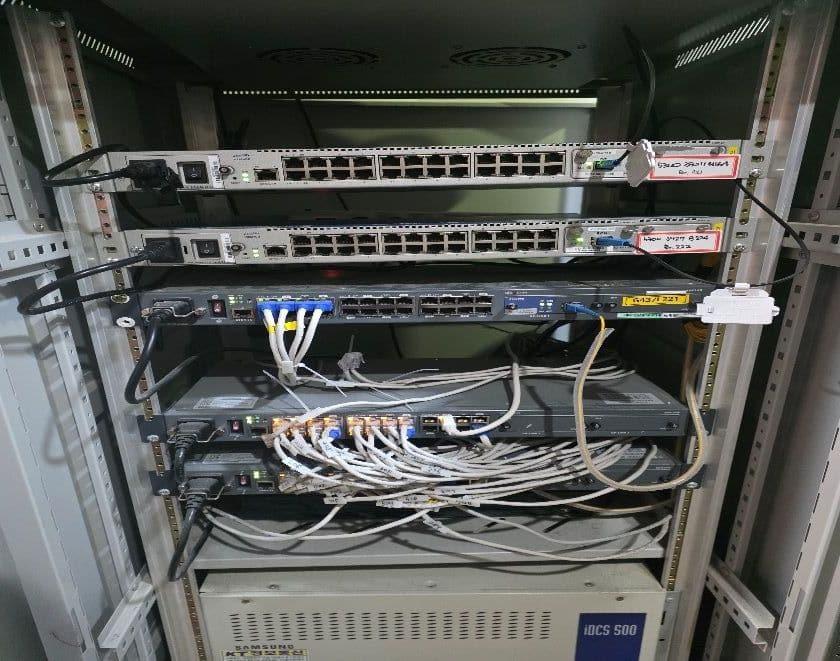

공사 전 장비함 내부 — 스위치와 묶이지 않은 흰 랜선, 아래 칸에 전화 교환기작업 전
공사 후 장비함 — 새 스위치 두 대에 선마다 이름표를 끼운 모습작업 후
같은 장비함입니다. 공사 뒤에는 스위치 두 대에 선이 가지런히 꽂혀 있고, 선마다 이름표가 하나씩 끼워져 있습니다.

공사 후 사진에서 선 끝마다 흰 꼬리표가 달린 게 보입니다. 나중에 한 방만 화면이 안 나올 때 그 방 선이 어느 포트에 꽂혀 있는지 바로 찾으려고 붙입니다. 이름표를 어떻게 다는지는 광주 호텔 28대 현장 글에 더 자세히 적어 뒀습니다.

객실에서는 벽 단자 속 부품을 바꿔야 했습니다

이 현장 서류에는 객실 작업이 「UTP 및 키스톤 교체 작업」으로 적혀 있습니다. UTP는 흔히 말하는 랜선이고, 키스톤은 벽 단자 안에 끼워서 그 랜선을 물려 두는 접속 부품을 말합니다. 커버를 열면 안쪽에 들어 있는 작은 모듈이에요.

이 부품은 겉에서는 멀쩡해 보여도 오래되면 접촉이 헐거워집니다. 화면이 됐다 안 됐다 하거나 속도가 안 나오는 방이 생기면 여기가 원인인 경우가 있어요. 그래서 선을 새로 깔지 않더라도 단자 속 부품만 바꾸는 작업이 따로 들어갑니다.

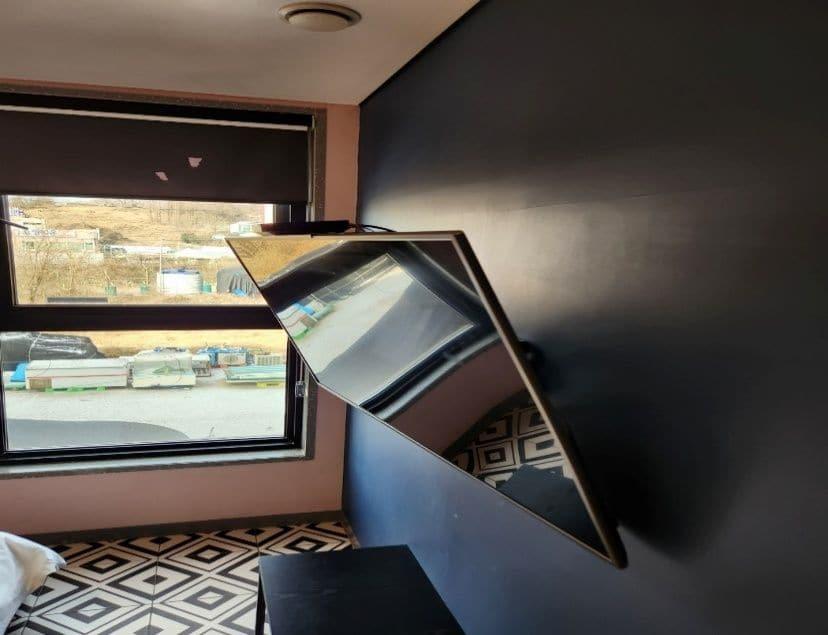

객실 벽에 걸린 화면을 앞으로 젖혀 둔 모습작업 전

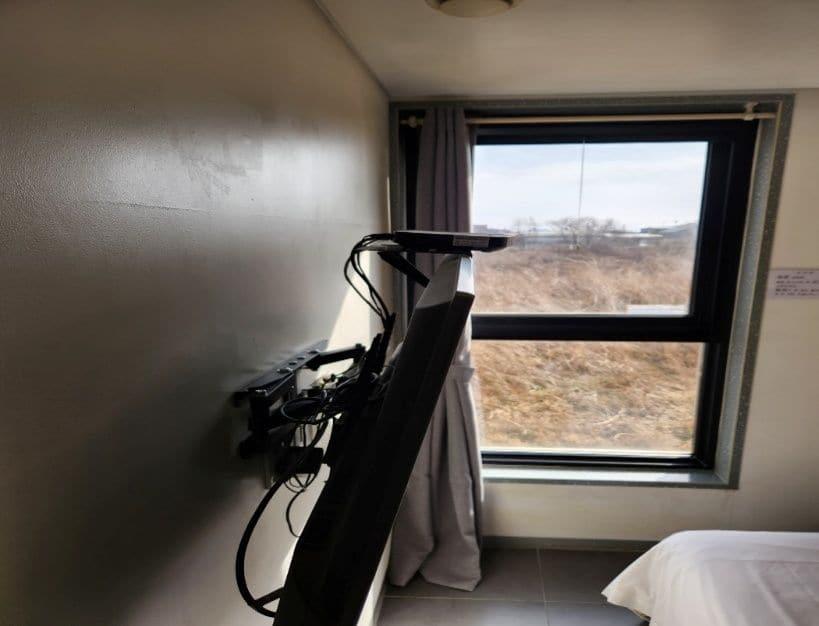

화면을 벽에서 떼어 낸 뒤 드러난 벽걸이 받침대와 선작업 후
서류에 「UTP 및 키스톤 교체 작업」으로 적힌 사진입니다. 벽에 붙은 화면을 앞으로 젖히고, 떼어 낸 자리에 받침대와 선이 드러나 있습니다.

사진을 보면 알 수 있듯이 이 작업은 화면을 그냥 두고 할 수가 없습니다. 벽걸이 받침대에 걸려 있는 화면을 들어 내리고, 작업이 끝나면 다시 올려서 수평을 맞춰 겁니다. 화면이 클수록 두 사람이 붙어야 하고요.

화면을 안 떼도 되는 방은 이렇게 갈립니다

모든 방에 이 작업이 들어가는 건 아닙니다. 벽 단자가 비교적 최근에 들어갔고 랜선이 제대로 물려 있으면 단자는 그대로 두고, 셋톱박스만 화면 쪽에 붙여 선을 연결하면 끝납니다. 이때는 화면을 벽에서 떼지 않아요.

저희 준공서류 가운데 현장 사진이 같이 남은 숙박시설이 54곳인데, 그중 객실 단자 교체 작업 사진이 들어 있는 곳이 11곳입니다. 나머지 현장은 그 작업 사진이 아예 없고요. 서류에 남은 사진 기준이라 전체 비율이라고 말할 수는 없지만, 단자를 꼭 바꿔야 하는 건물만 바꾼다는 건 여기서 읽을 수 있습니다.

그래서 견적을 받을 때 「객실 단자까지 바꾸는 견적인가요, 셋톱박스만 다는 견적인가요」를 한 번 물어보는 게 좋습니다. 같은 대수라도 공사 날짜가 달라집니다. 영업하면서 공사 일정을 잡는 방법은 영업 중 객실 공사 글에 따로 적어 뒀습니다.

셋톱박스는 화면 위에 올렸습니다

이 현장은 셋톱박스를 벽에 따로 붙이지 않고 화면 위쪽에 얹었습니다. 객실 사진 두 장에 그 모습이 그대로 남아 있어요. 선을 화면 뒤로 넘겨 정리하면 손님 눈에는 거의 안 띕니다.

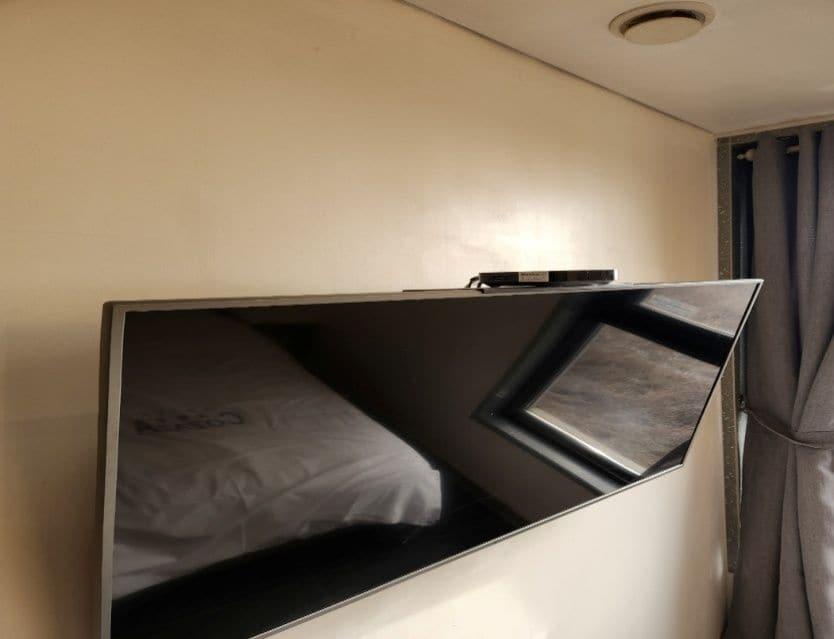

객실 벽걸이 화면 위에 올려 둔 셋톱박스

화면 위에 셋톱박스를 올리고 선을 뒤로 넘겼습니다.

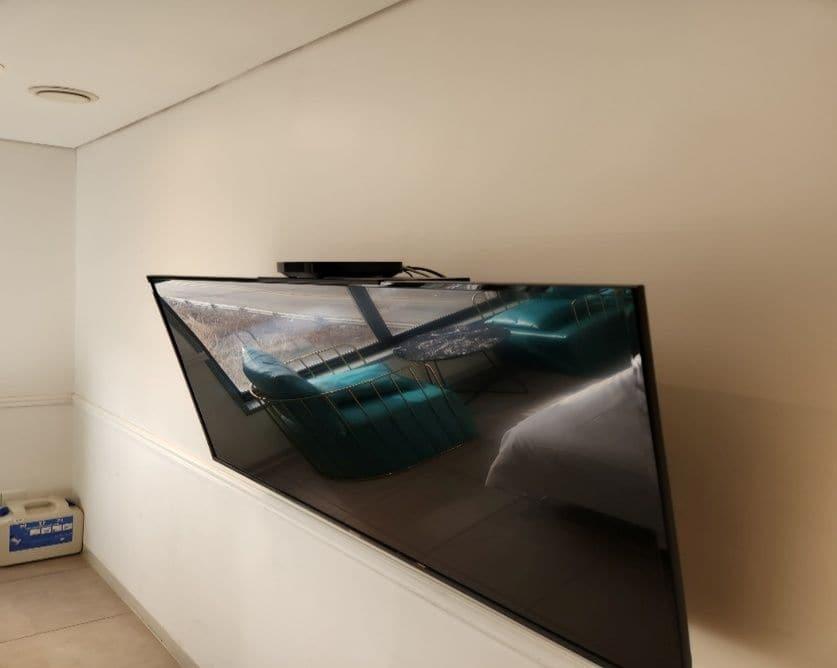

다른 객실의 벽걸이 화면과 그 위의 셋톱박스

벽 색이 다른 객실입니다. 같은 자리에 같은 방식으로 올렸습니다.

객실 두 곳입니다. 셋톱박스 자리를 방마다 다르게 두면 나중에 점검할 때 방마다 찾아야 합니다.

자리를 통일해 두면 좋은 점이 하나 더 있습니다. 손님이 「화면이 안 나와요」라고 전화했을 때 프런트에서 「화면 위에 작은 검은 상자가 있는데 불이 들어와 있나요」라고 바로 물어볼 수 있어요. 방마다 자리가 다르면 이 질문부터 막힙니다.

방 26곳에 화면 30대, 회선은 네 개입니다

서류에 적힌 방은 26곳이고 화면은 30대입니다. 네 대가 더 많은데, 그 네 대가 어디에 들어갔는지는 서류에 적혀 있지 않습니다. 보통 로비나 카운터, 복도 같은 공용부에 들어갑니다. 객실 수만 가지고 대수를 잡으면 이 부분이 빠집니다.

들어간 장비와 수량

  • IPTV30대객실 26실 + 공용부
  • IPTV 회선4개1회선당 8대 기준 · 30대 ÷ 8 계산값
  • 장비 자리2곳1층 통신실 · 카운터

회선은 네 개가 들어갑니다. 단체형 IPTV는 회선 하나에 화면 여덟 대까지 묶이기 때문인데요, 이 회선은 사무 업무용 인터넷이나 객실 와이파이와 따로 들어갑니다. 우리 건물은 몇 개가 필요한지 미리 보고 싶으면 단체형 IPTV 회선 계산 글을 보시면 됩니다.

방 번호도 하나 적어 둘 게 있습니다. 이 건물은 끝자리에 4를 쓰지 않습니다. 그래서 「끝 방이 몇 호」인지만 듣고 층당 방 개수를 곱하면 실제보다 많이 나와요. 방 개수를 세는 방법은 수원 호텔 55대 현장 글에 자세히 적어 뒀습니다.

객실 화면 공사를 앞두고 있다면

이런 공사는 보통 약정이 끝날 때, 화면이 자주 끊길 때, 리모델링을 할 때 들어옵니다. 어느 경우든 견적 전에 확인해 두면 날짜가 덜 밀리는 게 세 가지예요.

  1. 1객실 벽에 붙은 단자 커버를 하나 열어 보고 안쪽 부품 상태를 봅니다. 여기가 공사 범위를 가릅니다
  2. 2하루에 비워 둘 수 있는 객실이 몇 개인지 정합니다. 그 숫자가 곧 공사 일수가 됩니다
  3. 3로비·복도처럼 객실이 아닌 곳에 화면이 들어가는지 세어 둡니다. 대수와 회선이 여기서 달라집니다

지금 쓰는 구성이 맞는지, 회선이 몇 개나 필요한지 궁금하시면 층별 객실 수와 장비함 사진 한 장만 주셔도 됩니다. 다른 통신사를 쓰는 곳도 지금 조건과 비교해 드려요. 상담은 대표번호 1661-3699(평일 09:00~18:00)로 연락 주세요.

근거 · 출처

  • 베스트정보통신 공사 기록 (2026년 1월 · 경기 김포시 · 호텔)
  • 베스트정보통신 준공서류 집계 — 현장 사진이 남은 숙박시설 54곳 중 객실 단자 교체 작업 사진이 있는 곳 11곳

본 글은 일반적인 정보 제공을 목적으로 하며, 요금·정책·법규는 시점과 계약 조건에 따라 달라질 수 있습니다. 실제 적용 여부는 상담을 통해 확인해 주세요.

  • #IPTV
  • #호텔
  • #숙박
  • #배선공사
LG U+

베스트정보통신 기업솔루션팀

(주)베스트정보통신은 LG유플러스 기업사업부 공식 협력점으로 17년째 기업 통신을 맡고 있습니다. 개통으로 끝내지 않고 유지보수까지 같은 담당자가 관리합니다.

대표번호 1661-3699장애센터 1544-8585 (24시간)

NEXT STEP

객실 화면 공사, 어디까지 손대야 하는지부터 봐 드립니다

층별 객실 수와 장비함 사진 한 장만 주시면 회선 수와 공사 범위를 같이 정리해 드립니다.

자주 묻는 질문

객실 티비 공사할 때 화면을 꼭 떼야 하나요?
방마다 다릅니다. 벽 단자 속 부품까지 바꾸는 방은 화면을 내렸다 다시 답니다. 단자를 그대로 두고 셋톱박스만 연결하는 방은 떼지 않고 끝납니다. 견적 단계에서 단자 커버를 하나 열어 보면 어느 쪽인지 대부분 갈립니다.
객실이 26개인데 화면은 왜 30대인가요?
로비·카운터·복도 같은 공용부에 화면이 들어가면 객실 수보다 대수가 많아집니다. 이 현장도 서류상 방은 26곳이고 화면은 30대입니다. 견적서에 객실 수만 적혀 있으면 공용부를 따로 세어 봐야 합니다.
화면 30대면 인터넷 회선은 몇 개가 필요한가요?
네 개입니다. 단체형 IPTV는 회선 하나에 화면 여덟 대까지 묶입니다. 이 회선은 업무용 인터넷이나 객실 와이파이와는 별개로 들어가니 같이 세면 안 됩니다.
공사하는 동안 객실을 다 비워야 하나요?
전부 비울 필요는 없습니다. 그날 작업하는 방만 비우면 되고, 하루에 몇 개 방을 뺄 수 있는지에 맞춰 층별로 나눠 들어갑니다. 비울 수 있는 객실 수를 먼저 알려 주시면 일정을 거기에 맞춰 잡습니다.

함께 읽으면 좋은 글

전체 보기 →
구축사례

8분 읽기

광주 동구 · 호텔

광주 호텔 IPTV 28대, 1층 장비함 선마다 방 번호를 붙였습니다

광주 동구의 한 호텔에 객실 IPTV 28대를 넣은 현장입니다. 장비는 1층 카운터 한 곳에 두고 위층으로 선을 올렸는데, 장비가 한 곳뿐이라 선마다 방 번호를 적은 이름표를 달았습니다. 공사 전후 사진으로 장비함 안이 어떻게 바뀌었는지, 위층 방 하나가 안 나온다는 연락이 왔을 때 이 이름표가 무슨 일을 하는지 정리했습니다.

  • IPTV 28대
  • IPTV 회선 4회선
  • 장비 둔 곳 1곳

광주 동구

실무가이드

9분 읽기

숙박 · 영업 중 공사

영업 중에 객실 티비를 바꿀 때, 판매에서 뺄 객실부터 정합니다

영업하면서 객실 티비를 바꾸는 공사는 흔합니다. 그런데 공사가 며칠 걸리느냐는 저희 쪽 일정표보다, 하루에 객실 몇 개를 판매에서 빼 둘 수 있는지에 따라 정해집니다. 충북 청주시 모텔 현장은 화면 28대에 화면용 인터넷 회선이 4개 들어갔습니다. 객실을 막는 순서와 회선 개통을 먼저 끝내야 하는 이유, 로비 같은 공용부 공사 시간을 따로 잡는 이유까지 짚었습니다.

IPTV

구축사례

8분 읽기

수원 · 호텔

객실 티비 대수를 방 번호로 세면 어긋납니다, 수원 호텔 55대 현장

경기 수원 팔달구의 호텔에 단체형 IPTV 55대를 넣은 현장입니다. 배치표에 적힌 방은 54개인데 화면은 55대였고, 방 번호 끝자리에 4를 쓰지 않는 건물이었습니다. 마지막 방 번호만 보고 화면 대수를 세면 왜 어긋나는지, 장비함 사진과 함께 보여 드립니다.

  • IPTV 55대
  • IPTV 회선 7회선
  • 장비 둔 곳 2곳

경기 수원시 팔달구

📞 전화하기상담신청
