객실 95실 호텔에 티비 114대, 충주 현장은 꼭대기 7층 통신실에서 내려보냈습니다

충북 충주의 호텔에 단체형 IPTV 114대를 넣은 현장입니다. 객실은 1층부터 6층까지 95실이고 장비는 7층 통신실에 모았습니다. 객실마다 랜 단자를 새로 달고 티비 뒤 선을 몰딩으로 정리한 과정을 공사 사진으로 보여 드립니다.

베스트정보통신 개통·시공팀현장 총괄6분 읽기
객실 95실 호텔에 티비 114대, 충주 현장은 꼭대기 7층 통신실에서 내려보냈습니다

PROJECT SHEET · 구축 개요

현장
충주 OO호텔
업종
호텔
지역
충북 충주시
규모
1~6층 · 객실 95실
기간
2025. 12. 완료

구축 내역

  • IPTV객실 + 공용 화면114대
  • IPTV 회선8대당 1회선으로 계산한 값15회선
  • 장비 자리7층 통신실7층

핵심 요약

  • 1화면이 100대를 넘는 호텔은 저희 공사 기록에서도 드뭅니다. 회선만 15개로 계산됩니다.
  • 2장비는 객실이 없는 7층 통신실에 모으고, 거기서 1층부터 6층까지 선을 내려보냈습니다.
  • 3객실마다 낡은 랜 단자를 새로 갈고, 티비 뒤로 늘어진 선은 몰딩으로 감췄습니다.
목차 (5)

객실 100실 가까운 호텔에서 티비를 한꺼번에 바꾼다고 하면 호텔 쪽에서 제일 먼저 「며칠이나 방을 못 파나요?」를 물어요. 그다음 질문이 「장비는 어디에 두나요?」입니다. 방이 많으면 장비함으로 모이는 선도 많아서, 장비 자리를 잘못 잡으면 선이 층마다 엉키거든요.

충북 충주의 이 호텔은 2025년 12월에 단체형 IPTV 114대를 넣었습니다. 공사 배치표를 보면 객실이 1층부터 6층까지 95실이고, 장비는 객실이 없는 7층 통신실에 모았어요. 화면은 배치표에 객실 번호가 적히지 않은 것까지 합쳐 114대예요. 호텔은 로비나 연회장처럼 객실 밖에도 화면을 두는 곳이 많아서, 대수를 셀 때는 객실 수와 따로 셉니다.

꼭대기 7층 통신실에서 층마다 객실 선을 내려보냈습니다

통신실이 맨 위층에 있는 건물은 선을 아래로 내려보내는 구조가 됩니다. 7층 장비함에서 출발한 객실 선이 6층, 5층 순서로 층마다 갈라져 내려가는 거예요. 사진처럼 장비함 안에는 회선 하나를 여러 셋톱박스로 나눠 주는 스위치(현장에서는 L2라고 부릅니다)가 여러 줄로 들어가고, 파란 선 한 가닥이 객실 하나씩입니다.

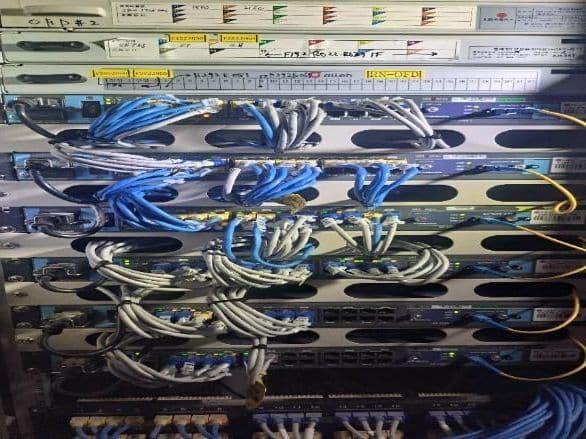

7층 통신실 장비함에 줄지어 들어간 스위치와 객실별 파란 선
7층 통신실 장비함. 파란 선 한 가닥이 객실 하나로 갑니다.

화면 114대면 IPTV 회선은 15개로 계산됩니다. 회선 하나에 셋톱박스 8대까지 물릴 수 있어서 114를 8로 나누고 올림한 숫자예요. 이 정도 규모면 스위치도 여러 대가 들어가니, 어느 스위치가 몇 층을 맡는지 장비함 문 안쪽에 적어 두는 게 나중에 제일 도움이 됩니다.

객실 랜 단자는 하나씩 새로 갈았습니다

객실 벽에는 셋톱박스로 가는 선이 꽂히는 랜 단자가 있어요. 오래 쓴 객실은 단자판이 들뜨거나 아예 떨어져서 선만 바닥에 나와 있기도 합니다. 이 현장은 단자판을 떼고 안쪽 연결부를 새로 물린 뒤 검은 단자판으로 마감했습니다. 객실 콘센트 판과 같은 색이라 벽에서 튀지 않아요.

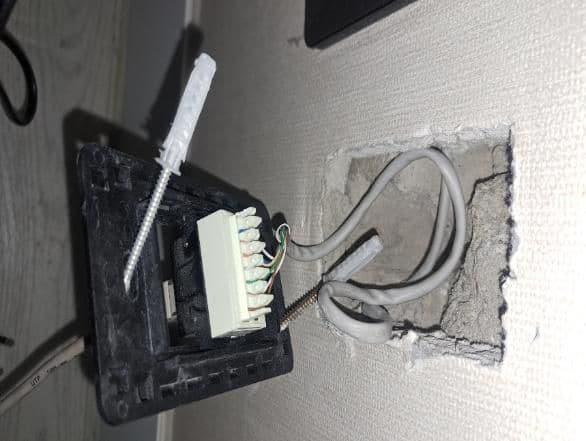

단자판을 떼어 낸 벽 속 랜선 연결부작업 전
검은 단자판으로 마감한 객실 랜 단자작업 후
단자판을 떼고 안쪽 연결부를 다시 물린 뒤 새 판으로 마감했습니다.

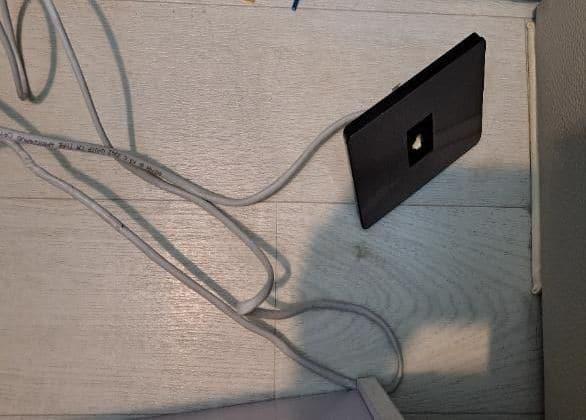

바닥 가까이 떨어져 있던 단자판과 늘어진 선

공사 전, 단자판이 떨어져 선만 나와 있던 객실

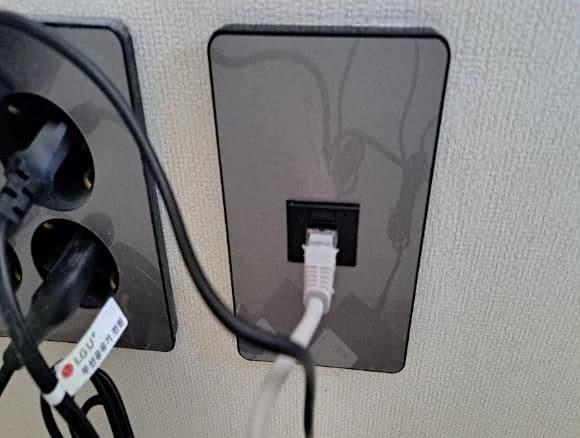

콘센트 옆에 새로 단 랜 단자에 꽂힌 선

공사 후, 콘센트 옆 새 랜 단자

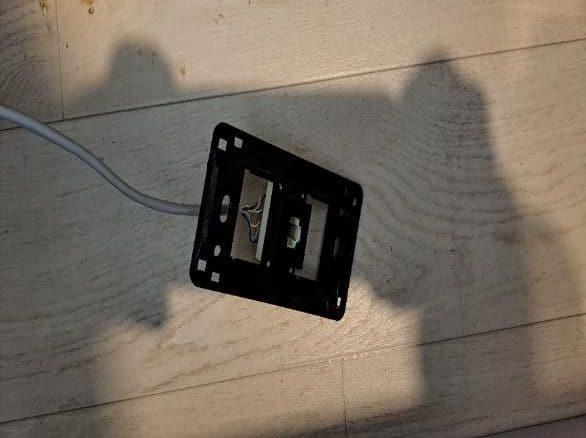

벽에서 떼어 놓은 낡은 단자판

공사 전, 떼어 놓은 낡은 단자판

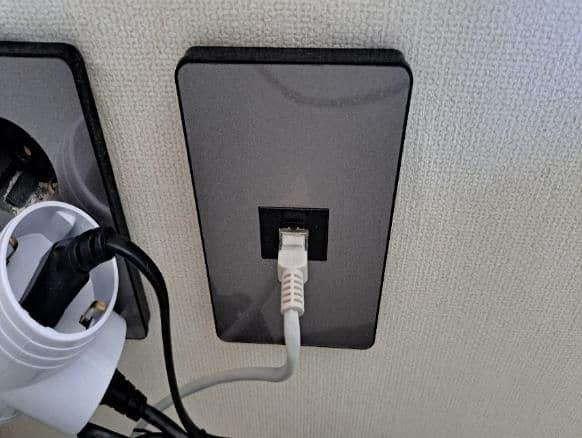

선을 꽂아 마감한 새 단자

공사 후, 같은 자리

티비 아래로 늘어진 선은 몰딩을 붙여 감췄습니다

객실 티비는 벽에 걸려 있고 셋톱박스는 아래 선반에 있으니, 둘 사이를 잇는 선이 벽을 타고 내려오게 됩니다. 이 선이 그대로 보이면 객실이 어수선해 보여요. 그래서 벽 색에 가까운 몰딩(선을 덮는 길쭉한 플라스틱 덮개)을 붙여 선을 그 안으로 넣었습니다.

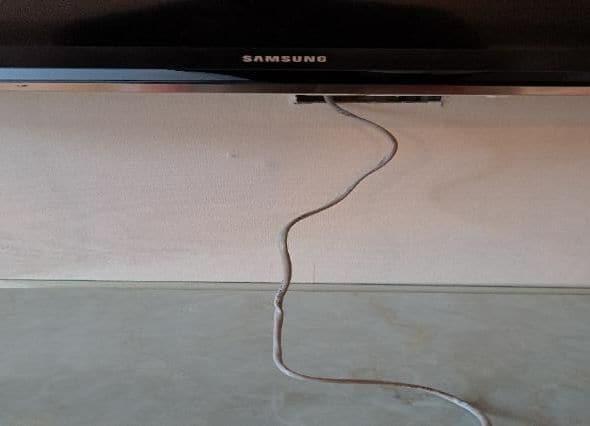

벽걸이 티비 아래로 늘어진 흰 선작업 전

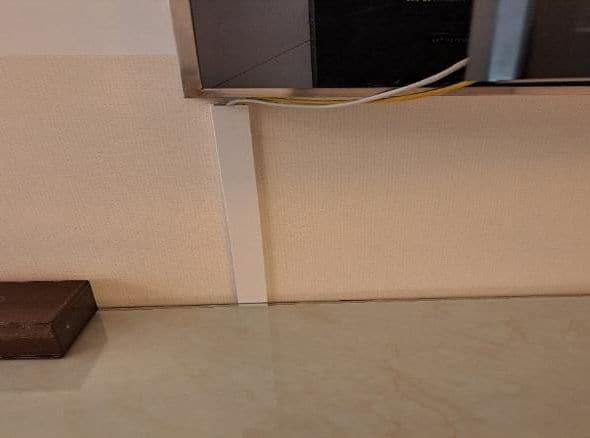

티비 아래 벽에 몰딩을 붙여 선을 감춘 모습작업 후
티비 아래로 늘어져 있던 선을 몰딩으로 감췄습니다.

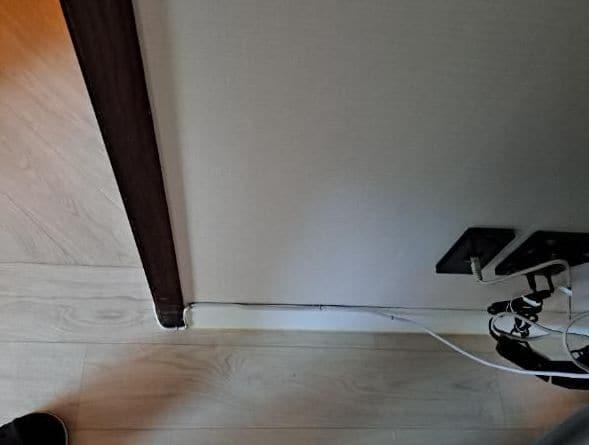

객실 모서리 바닥으로 지나가던 선

공사 전, 객실 모서리를 지나가던 선

모서리 바닥을 따라 붙인 몰딩

공사 후, 모서리를 따라 붙인 몰딩

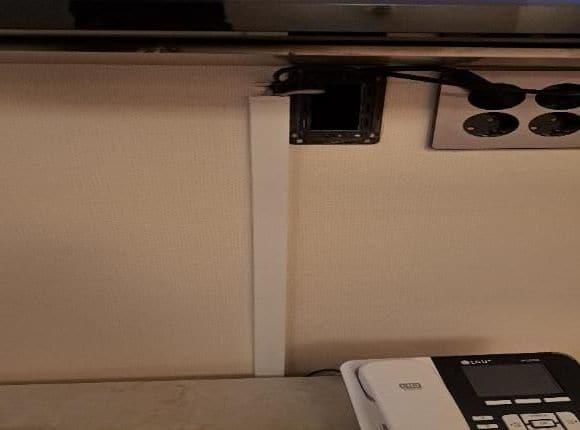

책상 위 벽 단자까지 이어진 몰딩

책상 위 단자까지 몰딩으로 연결

벽걸이 티비 뒤에 고정한 셋톱박스와 선

티비 뒤쪽에 고정한 셋톱박스

객실이 많은 호텔은 이 순서로 들어갑니다

객실이 100실 가까이 되면 공사를 한 번에 끝낼 수 없어서 순서를 정해 두고 들어가요. 영업을 멈추지 않는 호텔이라면 더 그렇습니다. 보통은 아래 순서를 따르고, 예약 상황에 맞춰 층 순서만 바꿉니다.

  1. 1

    회선 개통과 통신실 장비함

    IPTV 회선이 먼저 들어와 있어야 객실 화면을 확인할 수 있어서, 회선 개통과 통신실 장비함 작업을 제일 먼저 합니다. 객실에 손님이 있어도 통신실 안에서 끝나는 일이에요.

  2. 2

    층과 층 사이 선 확인

    통신실에서 각 층으로 내려가는 선이 살아 있는지, 새로 넣어야 하는지 층마다 확인합니다. 새로 넣어야 하는 층은 이때 배선 날짜를 따로 잡습니다.

  3. 3

    비어 있는 층부터 객실 작업

    랜 단자 교체, 몰딩, 셋톱박스 설치는 객실에 들어가야 하는 일이라 예약이 빈 층부터 차례로 들어갑니다. 한 층이 끝나면 그 층 화면을 전부 켜서 확인합니다.

  4. 4

    방 번호 표와 장비 위치 정리

    마지막으로 장비함 안 선마다 방 번호를 맞춰 적고, 어느 스위치가 몇 층을 맡는지 표로 남겨 프런트에 드립니다.

100대가 넘는 호텔은 이런 점이 다릅니다

저희 공사 기록에서 객실 배치표가 남은 호텔은 149곳이고, 화면 대수를 적은 곳부터 줄 세우면 한가운데 호텔이 36대입니다. 가장 많은 곳이 117대였으니 114대인 이 현장은 손에 꼽히는 규모예요. 이 정도가 되면 공사 일정과 관리 방법이 작은 호텔과 달라집니다.

작은 호텔 (30대 안팎)이 현장 (114대)
IPTV 회선4개 안팎15개
장비함 안 스위치한두 대여러 대, 층별로 나눠 맡김
객실 작업며칠 안에 끝층별로 나눠 여러 번에 걸쳐
장애 접수 때장비함 하나만 보면 됨어느 스위치가 몇 층인지 먼저 확인
작은 호텔은 저희 공사 기록에서 중간쯤 되는 호텔(화면 36대) 정도를 말합니다.

객실이 많으면 하루에 다 비울 수 없어서 층을 나눠서 들어가요. 장비함은 통신실 안에서 끝나니까 먼저 해 두고, 객실은 예약이 빈 층부터 차례로 들어갑니다. 장비가 여러 대라 장애가 났을 때 「몇 층 전체가 안 나온다」인지 「한 방만 안 나온다」인지를 먼저 나눠서 말하면 장애센터(1544-8585, 24시간)에서 훨씬 빨리 찾습니다.

객실 수가 많은 호텔이라면 장비 자리와 층별 공사 순서부터 같이 잡아 보죠. 층수, 객실 수, 공용 공간 화면 수만 알려 주세요. 회선 수와 일정을 같이 드립니다. 상담은 1661-3699(평일 09:00~18:00)이고, 지금 다른 통신사를 써도 비교해 드립니다.

자주 묻는 질문

화면 114대면 회선은 몇 개인가요?
15개로 계산됩니다. 회선 하나에 셋톱박스 8대까지라 114를 8로 나누고 올림한 숫자입니다. 객실 와이파이나 업무용 인터넷과는 따로 잡습니다.
통신실이 꼭대기 층에 있어도 괜찮나요?
괜찮습니다. 선을 아래층으로 내려보내는 구조가 될 뿐이고, 층마다 선이 지나갈 길(배관이나 덕트)이 있는지가 더 중요합니다.
객실이 많으면 공사 중에 방을 얼마나 비워야 하나요?
층을 나눠서 들어가기 때문에 한꺼번에 비우지 않아도 됩니다. 예약이 빈 층부터 차례로 들어가고, 장비함 작업은 통신실 안에서 먼저 끝냅니다.
랜 단자 색을 객실 인테리어에 맞출 수 있나요?
흰색과 검은색 단자판을 많이 씁니다. 이 현장은 객실 콘센트 판이 검은색이라 같은 색으로 맞췄습니다.

근거 · 출처

  • 베스트정보통신 공사 기록 (2025년 12월 · 충북 충주 · 호텔)
  • 사진은 이 현장 준공서류에 첨부된 공사 사진입니다. 고객 상호는 익명 처리했습니다.

본 글은 일반적인 정보 제공을 목적으로 하며, 요금·정책·법규는 시점과 계약 조건에 따라 달라질 수 있습니다. 실제 적용 여부는 상담을 통해 확인해 주세요.

  • #IPTV
  • #숙박
  • #충주
  • #호텔
LG U+

베스트정보통신 개통·시공팀

(주)베스트정보통신은 LG유플러스 기업사업부 공식 협력점으로 17년째 기업 통신을 맡고 있습니다. 개통으로 끝내지 않고 유지보수까지 같은 담당자가 관리합니다.

대표번호 1661-3699장애센터 1544-8585 (24시간)

NEXT STEP

층수와 객실 수만 알려 주세요

장비 자리와 층별 공사 순서, 회선 수를 같이 잡아 드립니다.

함께 읽으면 좋은 글

전체 보기 →
실무가이드

9분 읽기

숙박 · 영업 중 공사

영업 중에 객실 티비를 바꿀 때, 판매에서 뺄 객실부터 정합니다

영업하면서 객실 티비를 바꾸는 공사는 흔합니다. 그런데 공사가 며칠 걸리느냐는 저희 쪽 일정표보다, 하루에 객실 몇 개를 판매에서 빼 둘 수 있는지에 따라 정해집니다. 충북 청주시 모텔 현장은 화면 28대에 화면용 인터넷 회선이 4개 들어갔습니다. 객실을 막는 순서와 회선 개통을 먼저 끝내야 하는 이유, 로비 같은 공용부 공사 시간을 따로 잡는 이유까지 짚었습니다.

IPTV

실무가이드

5분 읽기

숙박 · 로비·조식당 화면

호텔 로비 티비, 객실 화면과 다르게 정하는 3가지

호텔 로비 티비는 객실 화면과 다른 규칙으로 돌아갑니다. 하루 종일 켜져 있고, 소리를 켜 둘지 끌지부터 정해야 하고, 고장이 나도 며칠 지나서야 알게 됩니다. 티비 46대를 설치한 경주 호텔을 예로, 로비·조식당 화면을 객실과 다르게 정해야 하는 세 가지를 적었습니다.
